Aapajoen valokuiturakentaminen etenee –
seuraa hankkeen 355822 etenemistä tällä sivustolla!

Ajankohtaista

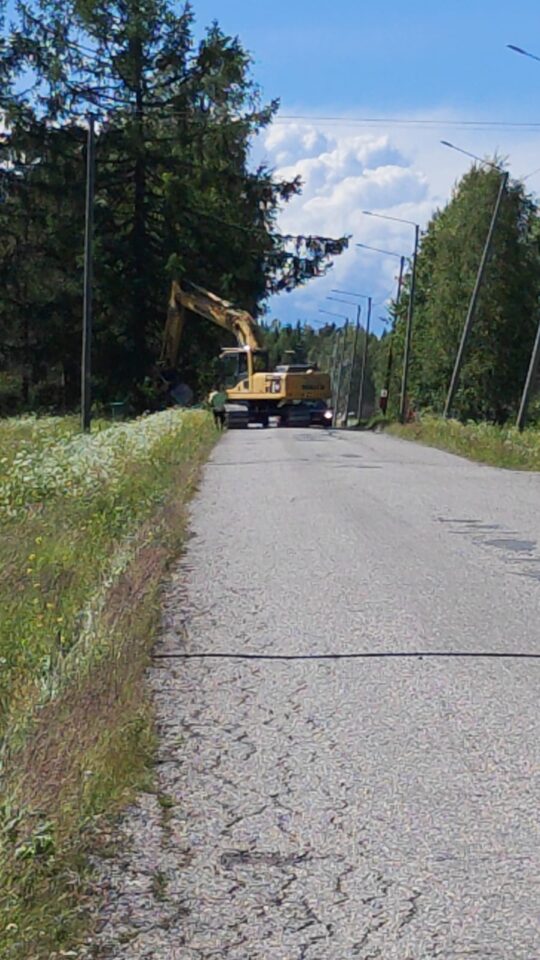

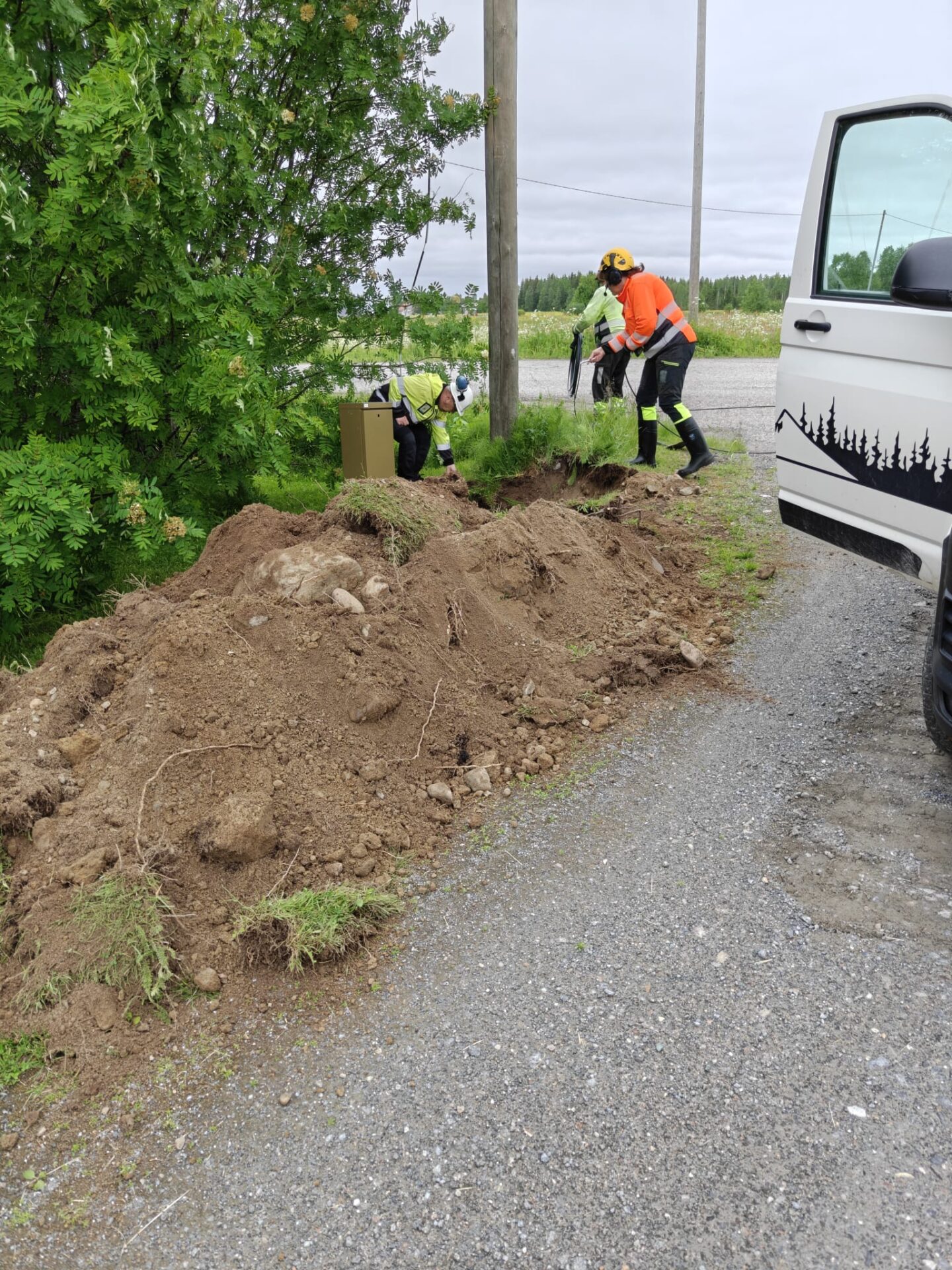

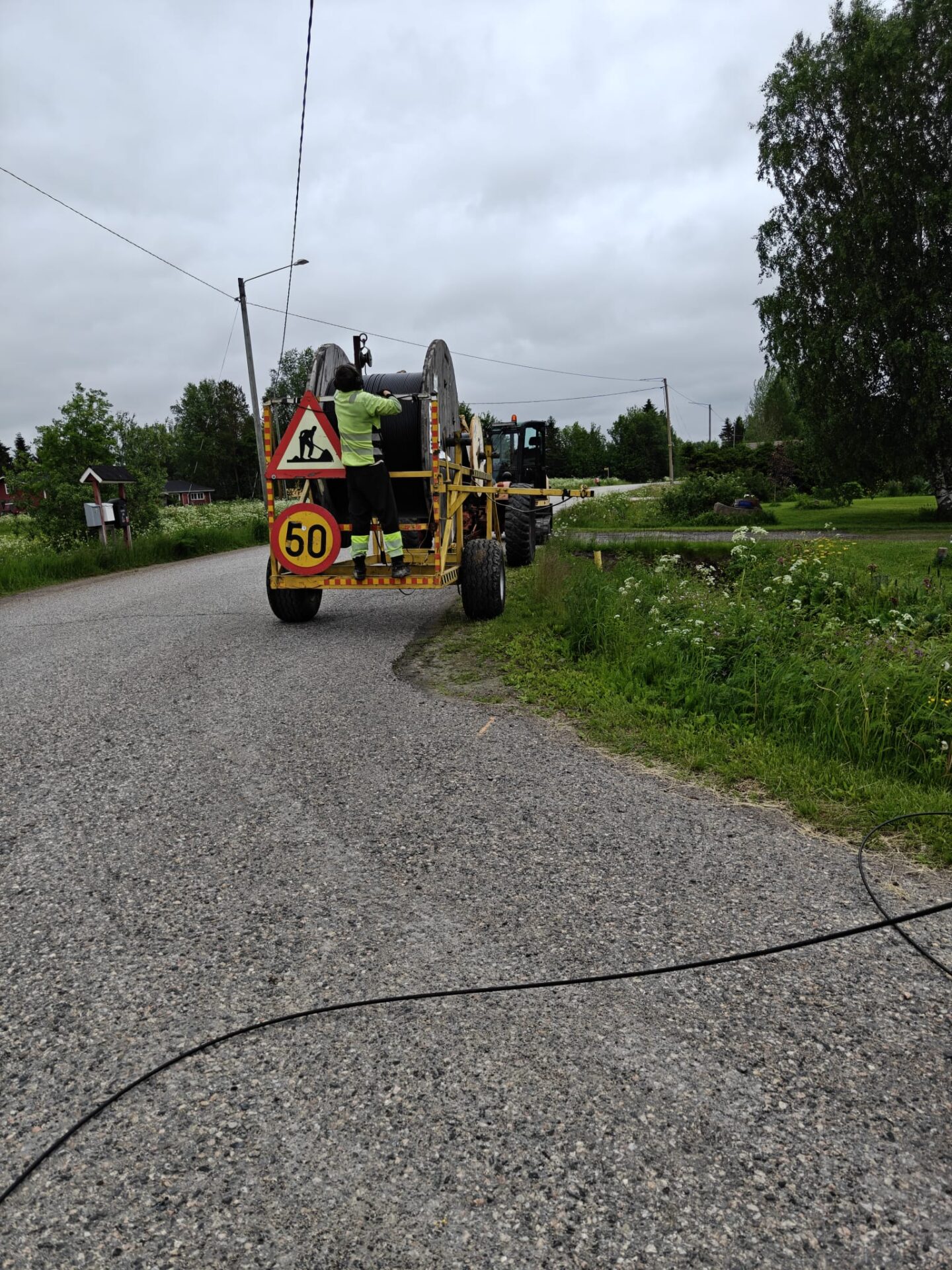

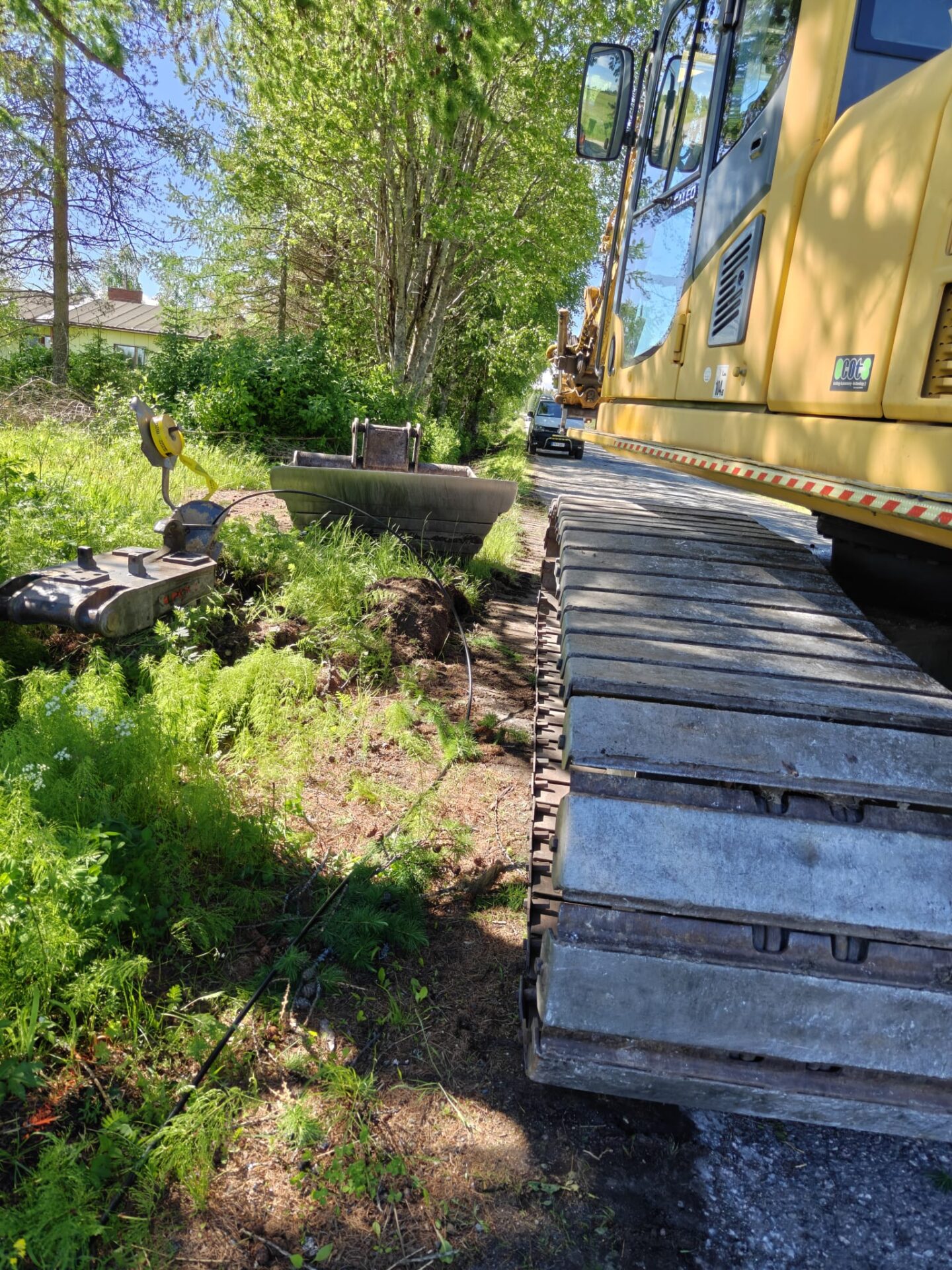

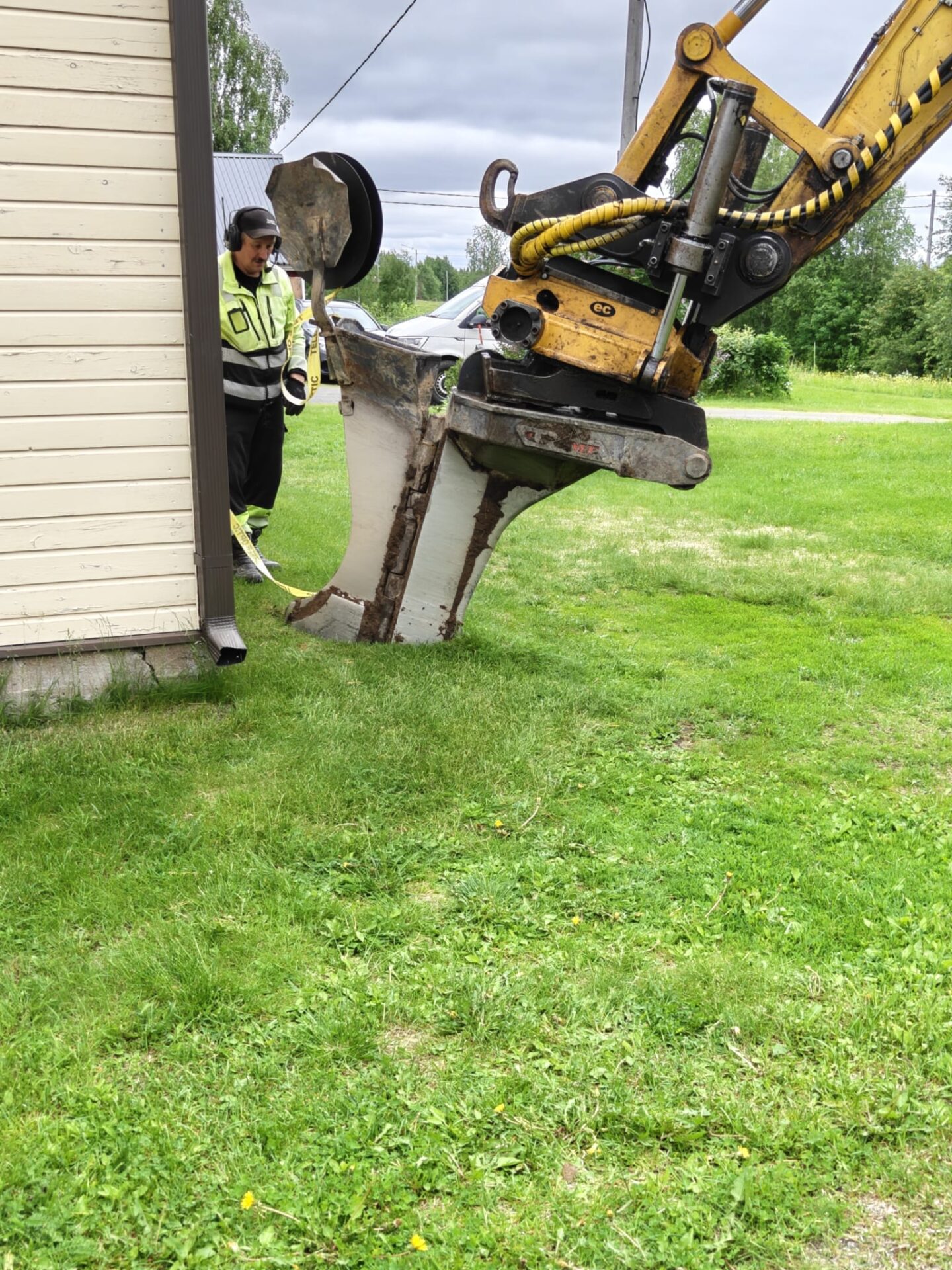

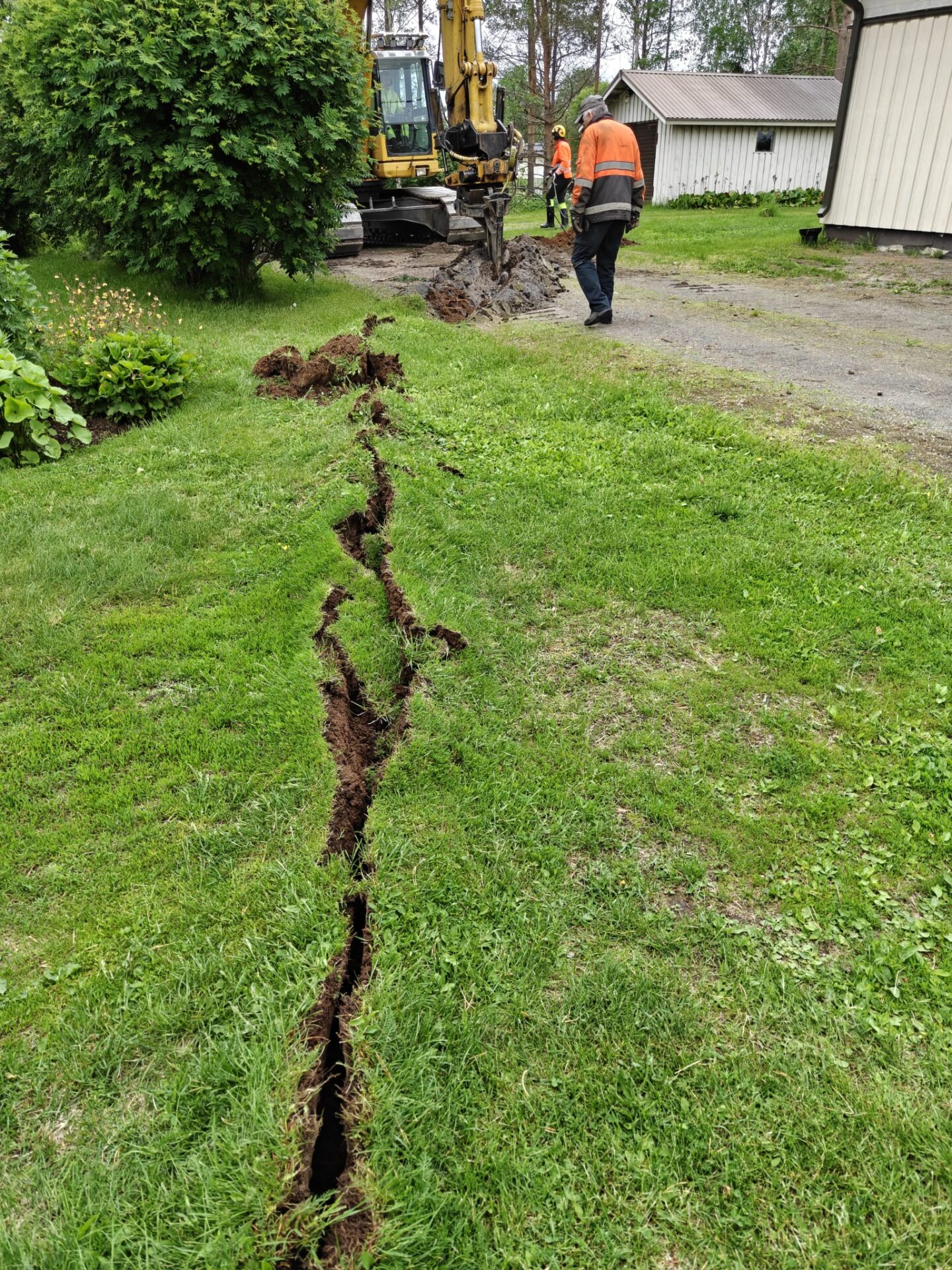

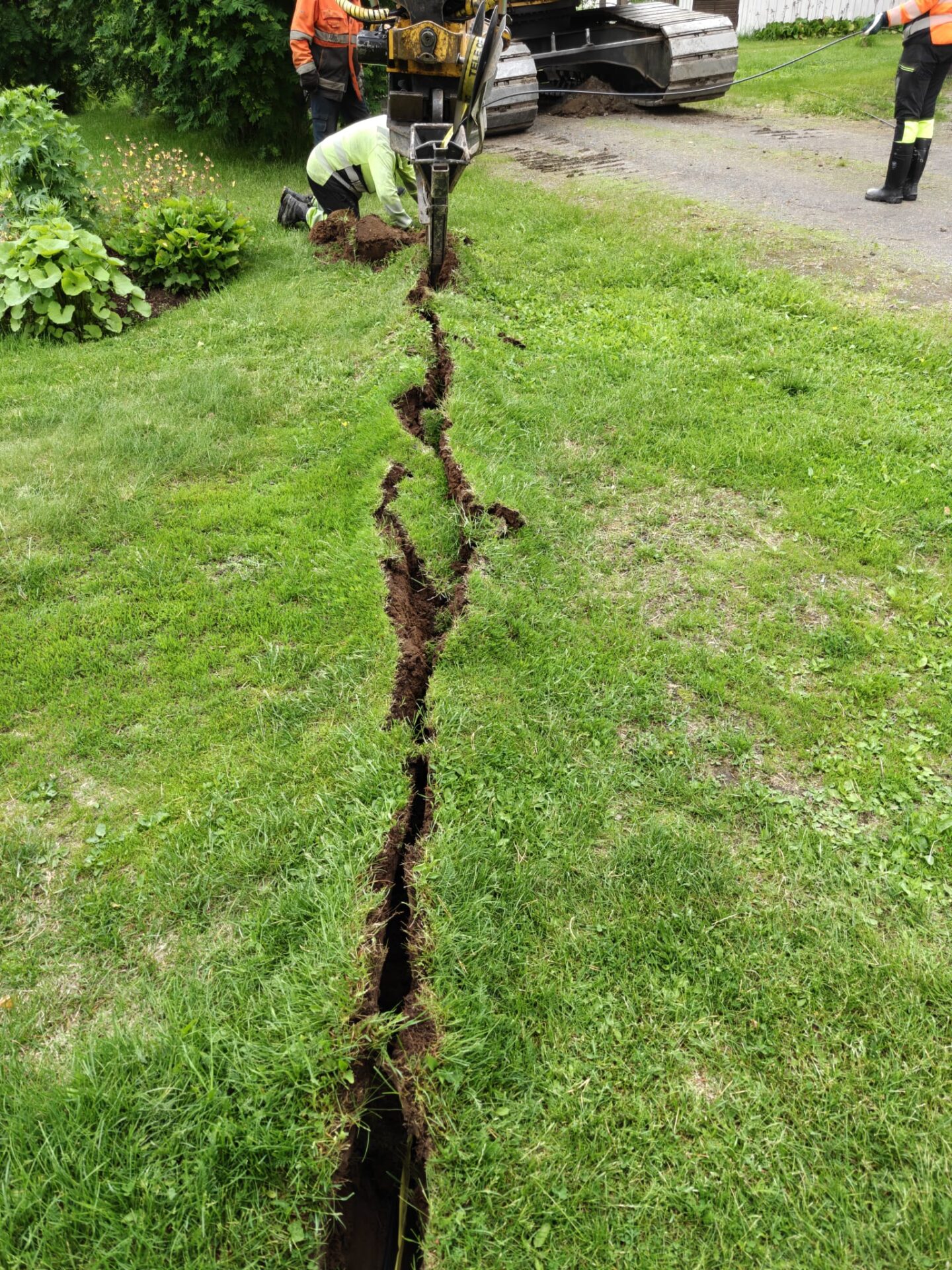

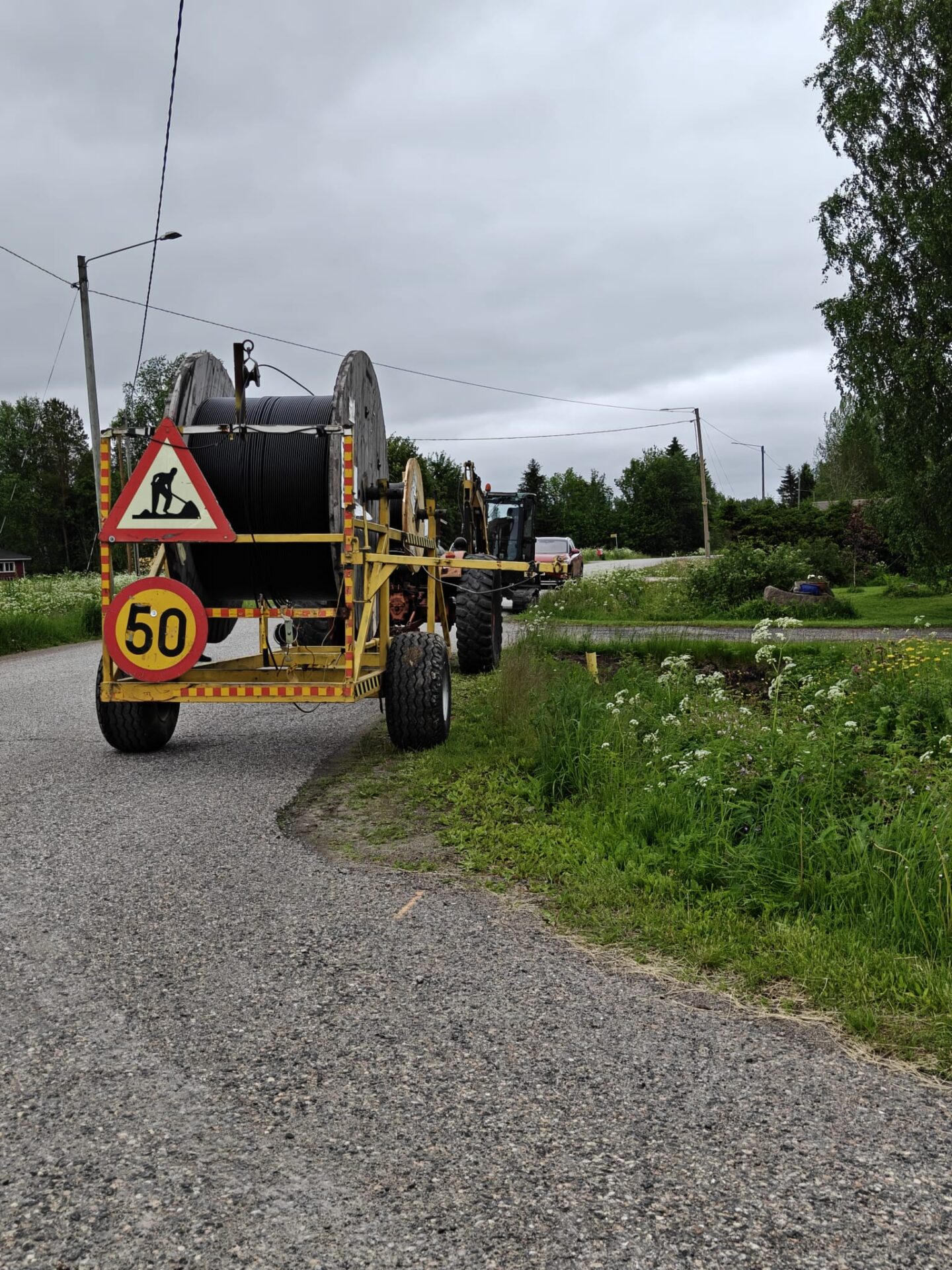

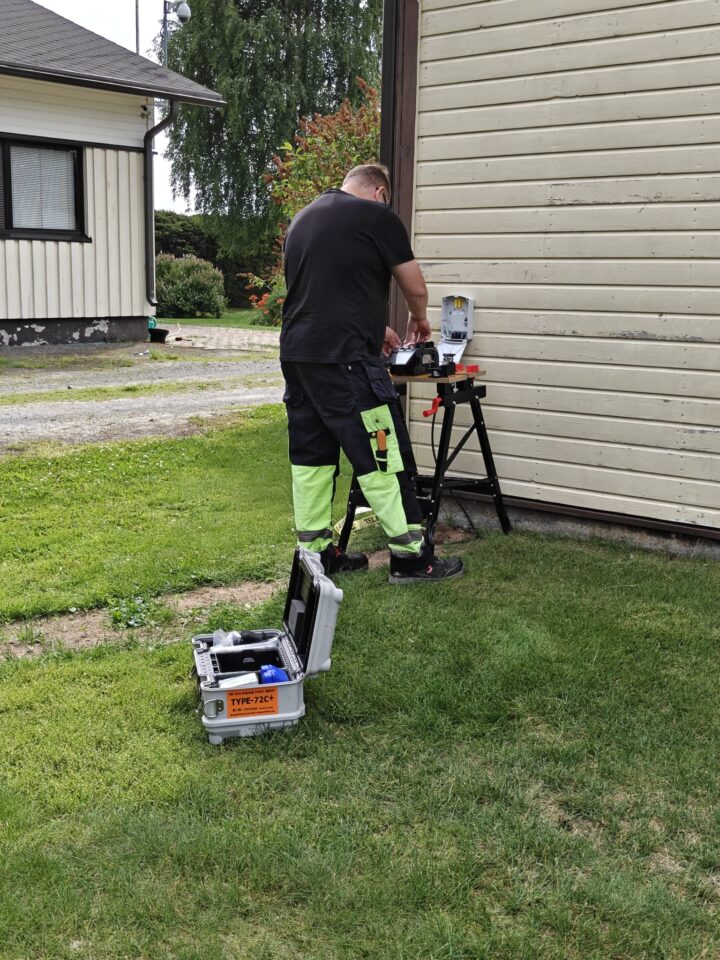

Ilo seurata ammattilaisten töitä – valokuitua maahan ja rakentaminen etenee rivakasti. Kuvat juhannusviikolta 25.








Rakentaminen jatkuu aurauksilla maanantaina 8.6.2026 alkavalla viikolla. Liittymäsopimukseen on jo allekirjoittanut 33 tulevaa luotettavan valokuituyhteyden hyödyntäjää!
Rakentaminen on alkanut alituksien rakentamisella toukokuussa 2026. Kylätalolta löytyy jo kaapeleita ja muuta materiaalia valokuituverkon rakentamiseksi.
Tietoa hankkeesta jaamme Aapajoen kylätalon kevätnäyttelyssä lauantaina 25.4.2026 klo 12-15. Nähdään siellä, osoite on Aapajoentie 350.
Liittymissopimus on avattu allekirjoitettavaksi 10.4.2026.
Infotilaisuus Aapajoen valokuidun rakentamishankkeesta pidetään Karunkin kylätalolla (osoitteessa Jokivarrentie 2422) torstaina 9.4.2026 klo 18 alkaen. Tervetuloa!
Rahoituspäätös KuituaAapajoelle -hankkeeseen saatiin 27.3.2026.
Liittymissopimus
Linkki -> Liittymissopimus Aapajoen valokuituhanke.
Kohdekartta

Aikataulu
| 2026 KESÄKUU | 8.6.2026 -> | Valokuituverkon rakentaminen jatkuu aurauksilla. |
| 2026 TOUKOKUU | 31.5.2026 | 33 liittymäsopimusta on allekirjoitettu. |
| Alitusten tekeminen on aloitettu sekä kaapeleiden ja muiden tarvikkeiden tuonti kylätalolle. | ||
| 2026 HUHTIKUU | 25.4.2026 klo 12-15 | Mukana Aapajoen kylätalon kevätnäyttelyssä. (Aapajoentie 350) |
| 9.4.2026 klo 18 | INFOTILAISUUS Karunkin kylätalolla Jokivarrentie 2422 | |
| 2026 MAALISKUU | 27.3.2026 | Rahoituspäätös saatu TIEDOTE |
| 2025 SYYSKUU | 29.9.2025 | Rahoitushakemus jätetty |
Lisätiedot
Toimitusjohtaja Jarmo Ruohola | puh. 0401762607 | jarmo.ruohola@ktvo.fi
